Manzanillo Gas & Power supera 66.9 % de ejecución tras inversión superior a US$1.7 billones

Por Iliana Durán

#inversión #Manzanillo Gas & Power #Monte Cristi
Manzanillo Gas & Power alcanza 66.9 % de ejecución tras inversión superior a US$1.7 billones

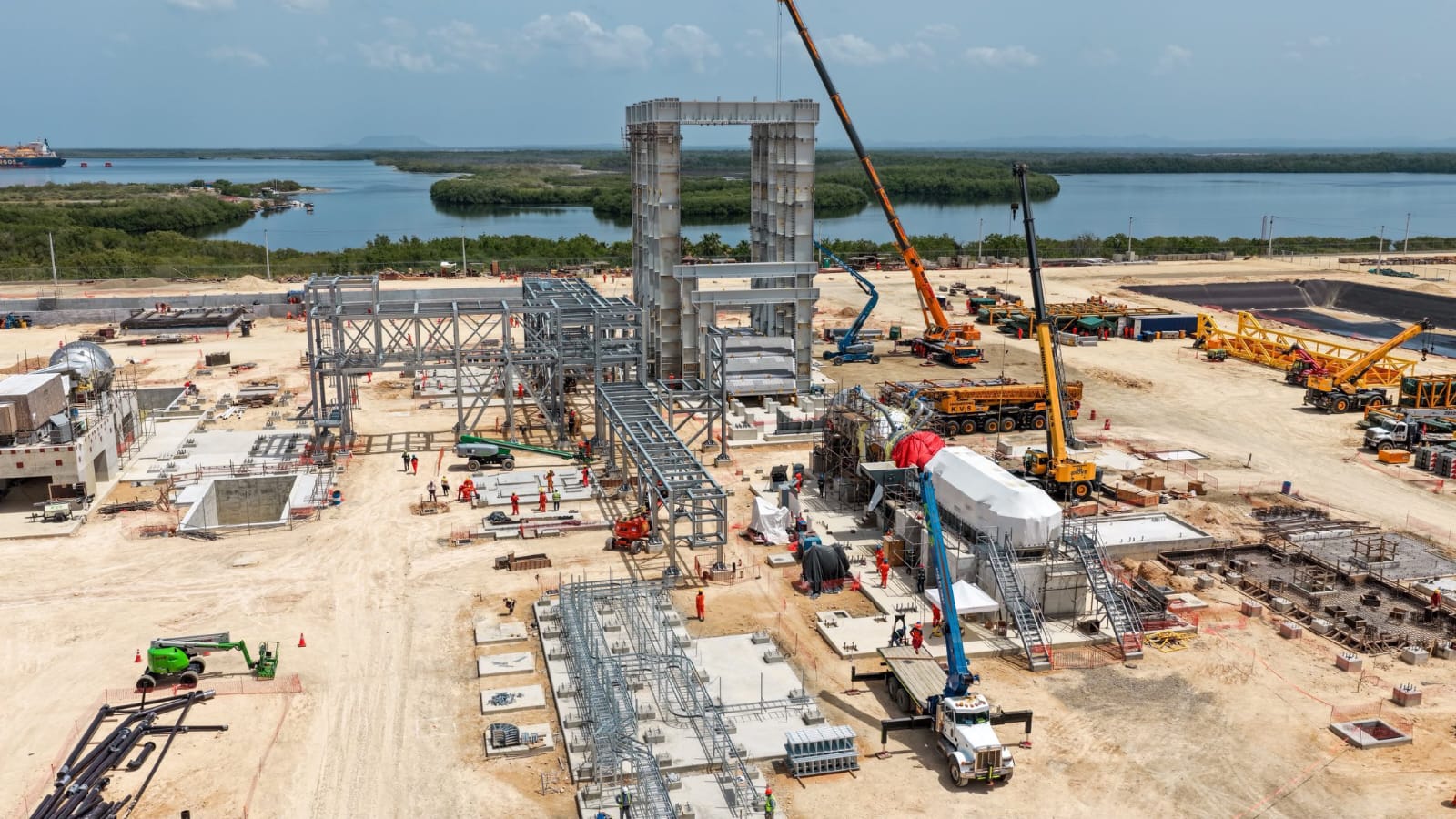

El proyecto Manzanillo Gas & Power, ubicado en Pepillo Salcedo, Monte Cristi, alcanza un 66.9 % de ejecución tras una inversión que supera los US$1.7 billones y tiene prevista su entrada en operación para 2028, cuando incorporará 840 megavatios (MW) al Sistema Eléctrico Nacional Interconectado (SENI).

El proyecto está compuesto por dos bloques de ciclo combinado de 420 MW cada uno, que en conjunto representarán cerca del 15 % de la capacidad instalada del país una vez entren en funcionamiento.

El avance de la obra fue informado durante una visita realizada a las instalaciones por el ministro de Energía y Minas, Joel Santos, junto a miembros del Gabinete Eléctrico, quienes conocieron los principales hitos alcanzados en el desarrollo de la infraestructura.

De acuerdo con Mónika Infante, gerente general de Manzanillo Gas & Power, la línea de transmisión ya fue completada en un 100 %, mientras que la instalación del primer bloque de potencia registra un 68 % y el segundo alcanza aproximadamente un 64.5 %.

Infante expresó que la construcción marcha conforme al cronograma y que, hasta el momento, los conflictos internacionales no han afectado el desarrollo de la obra. También destacó el acompañamiento del Ministerio de Energía y Minas durante el proceso.

Como parte del proyecto, está previsto que el buque que será convertido en una unidad flotante de almacenamiento y regasificación (FSRU) ingrese a un astillero en noviembre de este año.

En el frente marítimo, la empresa ha completado la hinca de más del 40 % de los pilotes, infraestructura necesaria para conectar las instalaciones con el sistema de suministro de gas.

Energía 2000 elevará su capacidad

Durante el recorrido, la comitiva también se trasladó al proyecto Energía 2000, donde el ministro Santos informó que la central, actualmente en operación de ciclo simple con 290 MW, completará el próximo 28 de septiembre su conversión a ciclo combinado.

Con el cambio, la planta alcanzará una capacidad de 414 MW, para sumar 124 MW a su aporte al sistema eléctrico nacional.

La visita contó con la participación del superintendente de Electricidad, Andrés Astacio; el director ejecutivo de la Comisión Nacional de Energía, Edward Veras; el vicepresidente ejecutivo de la Empresa de Transmisión Eléctrica Dominicana, Alfonso Rodríguez, además de representantes de las empresas y grupos empresariales vinculados a los proyectos.

Fuente: Ministerio de Energía y Minas.
